医院2019年供电系统升级改造顺利完成
返回上一级
发布时间:2020-07-17
电力负荷根据对供电可靠性的要求及中断供电在政治、经济上造成损失或影响的程度分为三级,其中:中断供电将造成人身伤亡或者中断供电将影响有重大政治、经济意义的用电单位的正常工作的,确定为一级负荷。我院是三级甲等专科大型医院,属于一级负荷。根据《供配电系统设计规范》(GB50052-95),对于一级负荷,要求实现双回路供电。
我院已满足双回路供电,其中主供电为10kV白塔河线,备供电为10kV满江线。但备供电10kV满江线的供电范围只覆盖了综合住院楼及康复楼,行政后勤楼不在其供电范围之内。此外,我院10kV高压侧已具备自动切换功能,但400V低压侧无法实现停送电后的自动重合闸,需人工手动合闸,停电时间过长,影响较大。

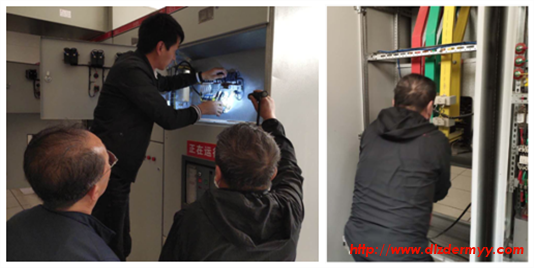

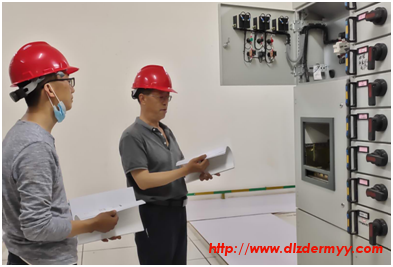

院领导高度重视医院供电工作,为提高医院供电可靠性,缩短10kV供电线路停电切换影响时间,将行政后勤楼纳入10kV满江线供电范围。医院于2019年11月15日启动了供电系统升级改造项目,经公开竞争性谈判确定了项目施工方,在总务科科长的带领下,全科人员齐心协力,积极克服疫情影响,项目于2020年4月15日完成全部施工,于5月15日完成项目自检合格,于5月30日一次性通过医院验收。
项目验收至今,医院供电系统运行良好,医院综合住院楼、康复楼、行政后勤楼都实现了双10kV全覆盖,在10kV供电线路停电切换时,全院能在1分钟内完成自动切换供电,大大降低了停电带来的影响。此外,也能较大程度降低备用发电机的投运,减少油料消耗,降低医院成本。
本文阅读量:2124次
